上一篇文章我们讲了怎么选材质、怎么看报价(文末可回看)。这篇讲甲方和施工方同样关心的另一半:从下单到验收,一套声屏障是怎么装上去的

写这篇的原因很实际:我们在配合项目的过程中发现,声屏障的返工和扯皮,很少出在屏体本身,几乎都出在工序衔接上——

  • 基础混凝土还没到强度,立柱就进场开装;
  • 立柱没经过监理验收,屏体直接往上吊;
  • 板缝不做密封处理,验收时插入损失测不出来,责任还说不清。

所以这篇按五个环节把全流程走一遍,每个环节给出控制要点和常见的坑。文中的现场照片来自我们参与供货的项目实拍。

一、全流程总览:7 步走完一套声屏障

步骤 环节 关键交付物 常见坑
1 图纸复核与现场交接 确认图、桩号表 屏障起讫桩号与现场不符
2 工厂预制与出厂检验 屏体合格证、检测资料 出厂不验板面,到场才发现破损
3 基础施工(或利用既有基础) 隐蔽验收记录、混凝土强度报告 预埋螺栓定位偏移
4 立柱安装 立柱验收记录 未做拉拔试验、垂直度超差
5 屏体安装 安装检验批记录 板缝未密封就报验
6 收尾检查 缺陷整改清单 焊接位漏补漆
7 竣工验收 插入损失检测报告 测点布置不合规范

下面逐个环节展开。

二、环节 1:开工前,先把三件事钉死

1. 图纸与现场核对。 声屏障的设计依据是环评批复和设计文件,起讫桩号、屏障高度、屏体形式都以设计图为准。进场第一件事是把图纸桩号与现场实际核对一遍——尤其是桥梁段与路基段的交界位置,路桥施工常有变更,图纸没跟上现场的情况并不少见。

2. 屏障高度起算位置确认。 这一点在第一篇文章里专门讲过:不同标准对屏障高度的起算位置规定有差异(轨面/路面 vs 防撞墙顶),实际工程一律以项目环评批复和设计文件为准。开工前和监理确认清楚,避免安装完成后因高度争议返工。

3. 既有基础的交接。 很多市政项目是利用桥梁防撞墙或既有混凝土基础顶面安装(预埋件已在土建阶段预埋)。交接时要核对预埋钢板的位置、标高和平整度,预埋螺栓的规格要与图纸一致。若是后植锚栓方案,安装完成后要按 JGJ 145《混凝土结构后锚固技术规程》进行抗拉拔试验——这是硬性要求,漏了验收时补不上。

三、环节 2:工厂预制——质量是出厂前决定的

工厂码放整齐的金属吸声屏体半成品(百叶孔面板)

屏体在工厂完成冲孔、复合、折边、防腐,到现场只是装配。预制环节工厂要控制三件事:

控制项 要求 说明
板面外观 无破损、裂纹、脱漆 安装前逐块检查,破损板不得上墙
板体尺寸 规格符合设计图 保障屏体间拼接密贴
防腐层 镀层/涂层厚度符合设计 出厂附检测资料

对采购方来说,这一环节最实在的建议是一条:出厂检验别省。屏体运到现场再发现板面破损或规格不符,来回运费和工期损失都比出厂验一次贵得多。正规厂家出厂时随货提供合格证与防腐检测资料——这两份资料验收时要进竣工档案,下单时就应该写进合同。

我们发货时合格证、镀层检测资料随货同行,屏体逐块检查后打包。到现场开箱有破损的,按批次补发——这一条建议采购时写进供货合同。

四、环节 3:基础施工——隐蔽工程,返工代价最大

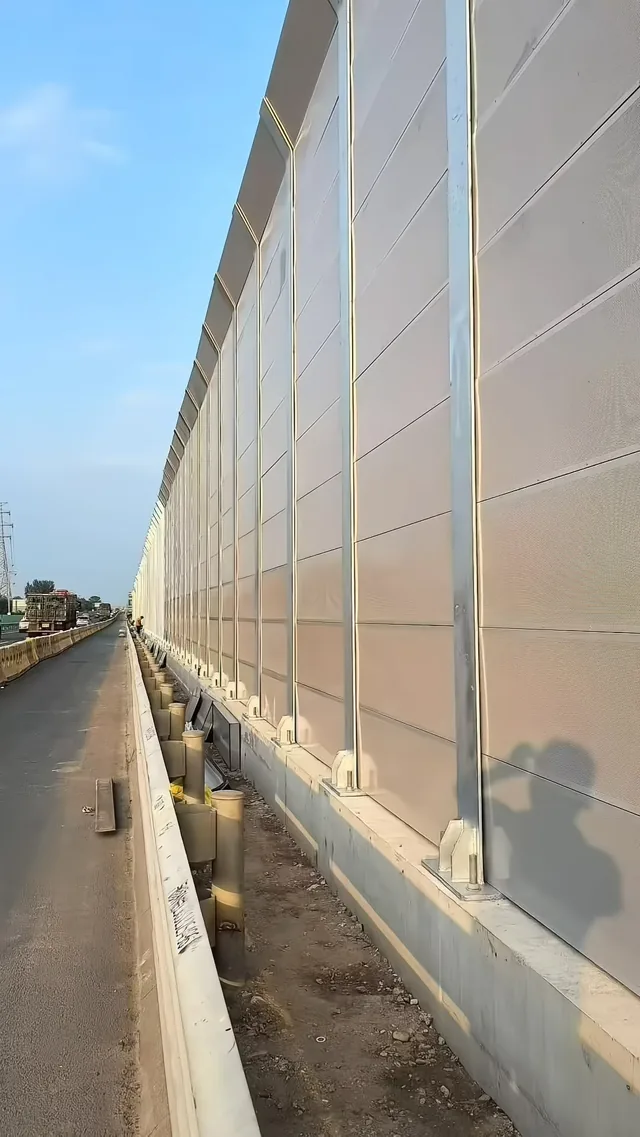

声屏障立柱底部与混凝土基础、地脚锚栓节点近景

基础是整个声屏障结构安全的根基,而且是隐蔽工程——浇完混凝土再想改,只能砸掉重来。依据现行规范,控制三条:

  1. 基础的刚度、宽度、埋深不得低于设计要求。常规路基段多采用独立基础或条形基础,具体尺寸以设计图为准;
  2. 混凝土强度等级不得低于设计要求,基础各部分所用混凝土强度应统一,施工按 GB 50204《混凝土结构工程施工质量验收规范》执行;
  3. 预埋螺栓(或后植锚栓)的位置必须精准。预埋钢板顶面在浇筑时要控制标高,螺栓中心间距偏差过大会导致立柱底板孔对不上位——现场只能扩孔,扩孔就伤基础。

常见的坑:基础浇筑前,预埋螺栓没有用定位模板固定,振捣时螺栓移位。解决方案不复杂——浇筑前装定位胎具,浇筑中专人看护,浇筑完立即复测。

五、环节 4:立柱安装——验收规范卡得最细的环节

立柱是承重和抗风的主要构件,规范对立柱安装的允许偏差有明确规定,综合现行标准的常见要求如下:

检查项目 允许偏差/要求 依据(常见标准要求)
立柱垂直度(双向) 直立,偏差 ≤3° 公路声屏障施工验收规范
竖直度(工艺控制) H/1000(H 为柱高) 轨道交通类标准,公路项目可参照
相邻立柱间距 符合设计,偏差 ±10~±20mm 不同标准规定有差异,以设计为准
柱脚连接 双螺母或防松螺母锁紧 螺杆外露螺母 2~3 扣
后植锚栓 按 JGJ 145 做抗拉拔试验 试验合格方可进入下道工序
防腐补涂 现场焊接/切割位补涂防腐 按设计要求执行

三个提醒:

  • 立柱安装完成后,必须经监理验收合格,才能开始安装屏体——这是规范的明文要求,不是行业习惯。顺序错了,验收时整个检验批都要重新梳理;
  • 立柱调垂直用镀锌垫片找平,不要用切割柱脚的方式凑;
  • 现场焊接的柱脚,焊缝除锈后要补涂防腐——这是最常见的漏项,投入使用一两年后从柱脚开始锈的就是它。

六、环节 5:屏体吊装——最后一个环节,也是景观与声学的临门一脚

高速公路声屏障安装现场:立柱已固定,吸声屏体待吊装

屏体安装通常是人工配合小型吊装设备(曲臂车/叉车)逐块插入立柱卡槽。技术含量不在"吊",在安装后的三条收口:

  1. 整个立面的平整度与垂直度。屏体装完后远看要顺直,与道路线形一致,无明显扭曲变形——这条是景观验收的要求;
  2. 接缝密封。屏体与屏体、屏体与立柱、屏体与基础之间的连接缝应密实,并做密封处理。这条直接决定降噪效果:缝隙漏声,插入损失指标就上不去,而且测出来不达标时,很难说清是屏体问题还是安装问题;
  3. 防坠落措施。屏体与立柱的连接件要按设计装齐锁紧,桥梁段尤其注意防坠落装置(防止意外撞击时屏体坠入行车道或桥下)。

常见的坑:抢工期时屏体装完不打密封胶就直接报验,等插入损失检测不合格再回头逐缝补打——高处作业二次进场,费用比一次做好高得多。

七、环节 6:竣工验收——测什么、怎么测

声屏障工程验收,核心指标是插入损失(安装声屏障前后,同一受声点的声压级差),依据 HJ/T 90 的测量方法执行:

  • 测点位置:声屏障保护区域内敏感建筑物(居民楼、学校等)室外 1m 处;
  • 测点数量:不少于 3 个,其中代表性受声点不少于 1 个,保护高度内顶层沿交通线两端还应各布 1 个;
  • 测量时段:按规范要求的车流密度与采样时长,昼夜分别测量。

除声学指标外,竣工资料一般还包括:材料合格证与检测报告、隐蔽验收记录、立柱安装验收记录、检验批资料、防腐检测资料。采购声屏障时,供货方能不能提供全套资料,是判断厂家是否专业的最简单标准。

具体验收组织形式和指标限值以项目设计文件与当地主管部门要求为准。

八、交付之后:声屏障不是装完就结束

规范要求运营单位对声屏障做持续维护:巡查每月 1 次,定期检查每年 1 次,定期开展结构安全检测。

对业主来说,这意味着声屏障的使用寿命就是真金白银的全生命周期成本——镀层厚度多 40μm,可能就是十年后整体换屏和只做局部补漆的差别。这也是我们建议采购时把防腐指标写死、并要求附检测资料的原因:一次装对,比便宜 10% 更省。

九、写在最后:把工序表交给懂装配的厂家

声屏障施工本质上是装配式工程:工厂预制程度越高、构件精度越准,现场越快、返工越少。所以选供货厂家时,除了比屏体价格,值得多问一句:

  • 出厂检验怎么做?合格证和防腐检测资料是否随货?
  • 异形段(桥梁段、弧形段、路桥交界)能不能按图定制?
  • 现场安装出现尺寸不符时,补货响应要多久?

这三个问题的答案,比单价差几块钱重要得多。

您手头的声屏障项目处在哪个阶段? 是正在做施工方案,还是基础已经开工?欢迎联系我们说明情况,我们会挑典型问题做专题拆解。

如需《高速公路声屏障技术参数选型表》和《声屏障验收资料自查清单》,欢迎联系我们获取(电话/微信:18031888821)。

关于我们

安平县泰望金属丝网制品有限公司坐落于"中国丝网之乡"——河北安平,集金属丝网与公路声屏障的研发、生产、销售于一体,拥有十余年金属制品生产经验,厂家直销。

  • 产地直供:安平是全国丝网及金属制品产业聚集地,原材料与加工配套齐全,交期和成本更可控;
  • 厂家直销:无中间商环节,屏体冲孔、成型、折弯到表面处理,全流程自有产线;
  • 工艺积累:十余年金属制品生产经验,熟悉高速公路声屏障的材质选型、冲孔率与防腐工艺要求;
  • 配合验收:可提供屏体相关检测资料,配合项目第三方插入损失现场测试。

承接范围:高速公路、铁路、城市高架、市政道路声屏障的屏体与钢结构供货,支持按图定制、按批次交付。

联系方式 电话 / 微信:18031888821 地址:河北省衡水市安平县经四路12号 微信小程序:微信搜索「泰望金属」查看产品与案例

本文技术要点依据 JT/T 646.1—2025、HJ/T 90、GB/T 51335—2018、GB 50204 及现行相关施工验收规范整理,具体参数以项目设计文件及现行有效版本标准为准。
